二次给水设施工程验收
二次供水设施工程验收须知
一、进场施工前预审
为包管施工装置规范化,降低施工单位返修用度,提高验收及格通过率。建设单位在二次供水泵房、水池(箱)工程在质料入场后、进场施工装置前,须提前联系我公司客户司理安排对装置施工现场举行预审并现场提交《质料进场报审表》、《主要质料购货证实》(相关表格请登录实亿国际集团官网www.zhuhai-water.com.cn下载)予以审核。
二、验收挂号、提交验收资料
建设单位在二次供水泵房、水池(箱)工程完工,泵房装备装置调试完毕后,到我公司营业窗口治理申请验收挂号,同时提交泵房及水池完工验收资料(相关验收资料请登录珠海水务集团官网www.zhuhai-water.com.cn下载)。
竣人为料名堂内容不得随意涂改,并提供电子版及扫描件,图纸资料需提供可编辑的CAD图纸,所有电子版资料U盘生涯。
三、现场验收
建设单位在完工验收资料经审查及格、工程自检及格后,与我司验收职员预约到现场举行验收。验收前必需做好验收试机准备,确保知足装备电源、水池满水等试机条件,泵房及水池内需整理清洁,提供视察水池内部的照明灯具。《二次供水设施完工档案综合信息表》打印过塑后牢靠在相对应二次供水设施旁。
现场验收凭证《修建给排水及采暖工程施工质量验收规范》(GB50242-2002)、《修建给排水设计规范》(GB50015-2003)、《珠海市供水工程设计、施工及质料选用指引》(2018)、验收表中的磨练项目和验收标准、施工图纸及图纸审查意见书等举行。
四、治理验收及格手续
验收及格后,治理验收及格手续。若验收缺乏格,验收职员提出书面整改意见,直至建设单位按要求整改完毕并提交完整的竣人为料后再治理验收及格手续。验收及格的竣人为料交我公司营业窗口存档。二次供水验收咨询电话:0756-8136798。
地点:珠海市香洲区粤海中路2083号供水总公司大院客服中心办公楼
资料受理窗口:报装办。
附1、竣人为料内容(需提供电子版及扫描件,图纸资料需提供可编辑的CAD图纸,所有电子版资料U盘生涯):
序号 |
内 容 |
要 求 |
1* |
封面及资料目录 |
将带*的项目按顺序装订为绿皮册 |
2* |
施工单位营业执照伎帐质证书 |
复印件需施工单位盖鲜章 |
3* |
给水工程施工条约(含保修书) |
协议书、保修书复印件 |
4 |
设计修改通知书 |
设计单位盖章 |
5 |
供水部分图纸审查意见 |
供水部分出具 |
6 |
泵房内低压电源、照明线路图 |
完工钤记 |
7 |
水泵机组的装置平面、立面、基础的完工图、 水池(箱)的水池(箱)的基础结构图、完工图 (需显示出人孔、气孔、溢流孔、排水孔、收支水口等孔口的位置、尺寸、数目。注明生涯用水量盘算表及盘算依据。) 控制柜的一、二线次路完工图 |
|
8 |
修建、结构、给排水系统完工图 |
|
9* |
【含《珠海市二次供水设施基础档案信息表》、 《分区情形表》、《控制柜设置清单》、《水池(箱)档案信息表》】 |
建设单位、施工单位盖鲜章 |
10* |
二次供水系统电源自力电表报装资料 |
建设单位盖鲜章 |
11* |
质料进场报审表 |
监理公司、供水部分署名盖鲜章 |
12* |
主要质料购货证实 |
建设、施工、监理、供货四方盖鲜章 |
13 |
泵房内装置的所有装备、元件附带的产品及格证、质料磨练报告、使用说明书、保修卡等;工程电源线、动力线规格、数目、厂家、及格证(或产品质量磨练报告)等。水池(箱)使用新型质料的,需提供卫生部分揭晓的允许证(卫生部分章) |
施工单位盖鲜章 |
14* |
试压自检纪录(监理签章)和管道试压现场纪录 |
监理及供水验收职员署名 |
15* |
水池(箱)消毒、洗濯纪录 |
施工单位、监理单位盖鲜章 |
16 |
管道、水池水质检测报告 |
水质监测部分出具并盖鲜章 |
17 |
中心验收(羁系)纪录表 |
供水部分出具 |
18 |
修建给水工程验收跟踪纪录表 |
供水部分出具 |
19 |
二次供水泵房、水池验收纪录表(A3纸双面打。 |
建设、施工单位盖鲜章 |
资料下载:1、资料封面
2、资料目录

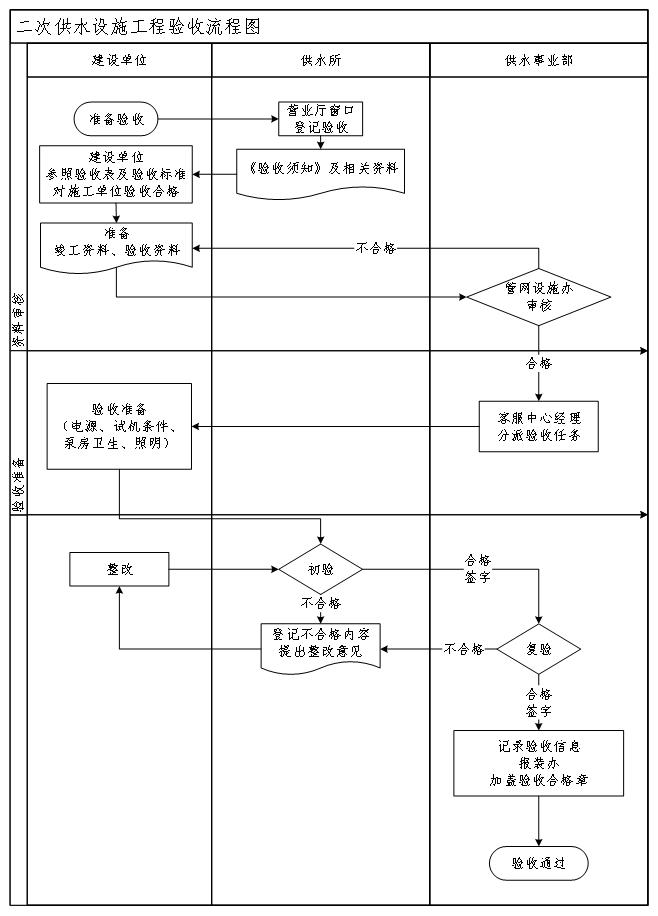

附2、二次供水设施工程验收流程图:
